1
Traslado
1

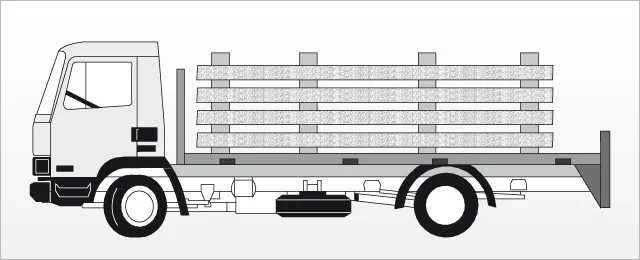

Traslado
2

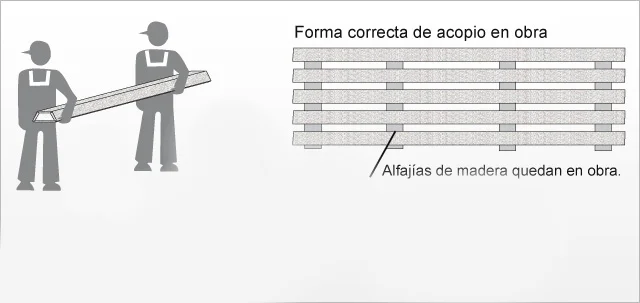

Descarga y acopio en obra
3

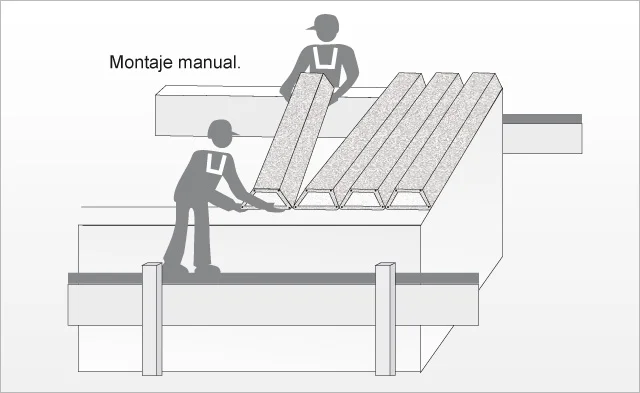

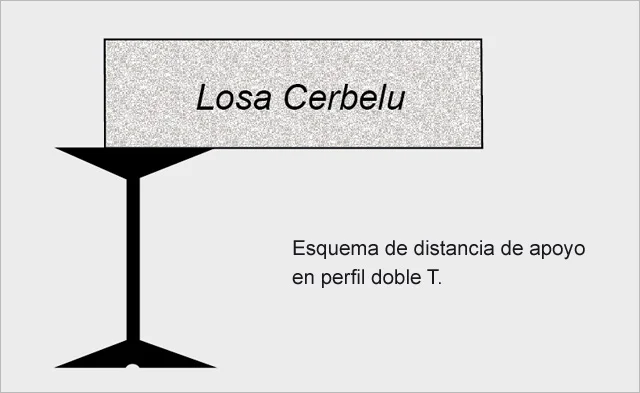

Montaje

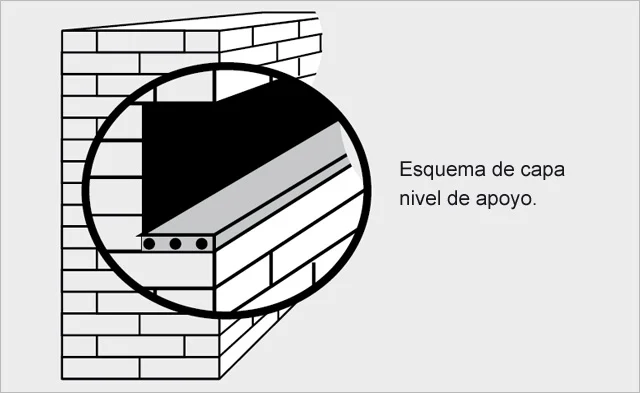

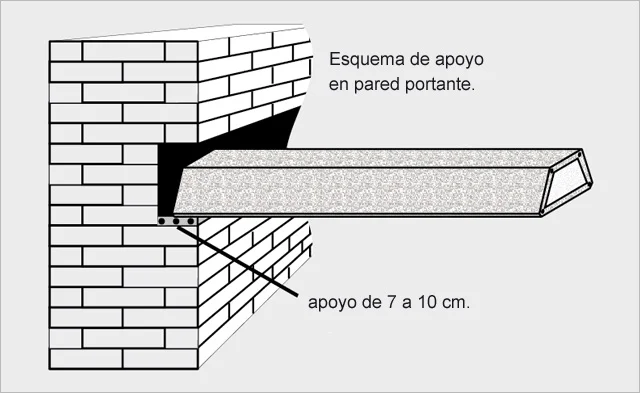

4
Detalles de Montaje
5

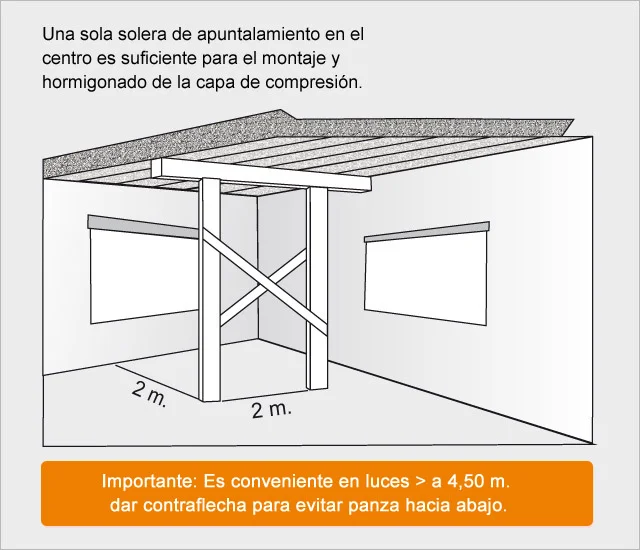

Apuntalamiento
6

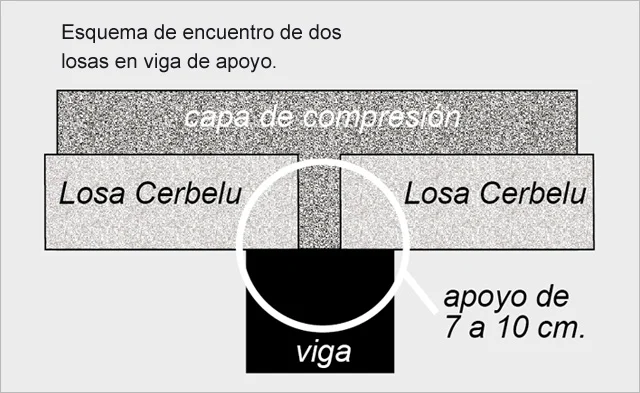

Hormigonado
Una vez conocido el destino y sobrecarga útil a utilizar se procede a calcular la carga total
Cálculo en base a 4 cm. de capa de compresión con hormigón de piedra partida: 0,60 m3 de Hº H. 17 (3-3-1) por c/10 m2 de losa. Es recomendable colocar malla de repartición (en condiciones normales Ø 4,2. Para sobrecargas > a 335 Kg./m2 solicitar cálculo)

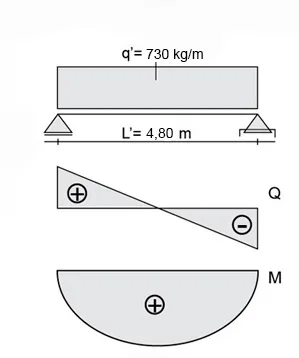

Calculo ej.: 4.80mts, carga total 730kg/m2 - sobrecarga útil 450kg
Mmax = 182.5 kg/m × (4.80 m)² / 8
Mmax = 525.60 Kgm
H = 0.918 525.60 Kgm / 2.5 = 13.31 cm ≈ 15 cm
Z = 0.889 h → Fe = arm. ppal
Fe = 525.60 / 13.31 × 24 = 1.64 cm²
Capa de compresión: 5 cm
Fe nec. = 1.64 cm² → falta cubrir = 0.64 cm²

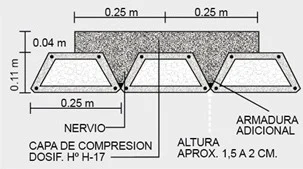

Armaduras seleccionadas A-420:
En vigueta: 2 Ø 8
Adicional: en valles 1 Ø 10
Con malla electro soldada: 1 Ø 6 15x15 cm
o bien con armadura A-420: 1 Ø 6 c/ 20 cm
Fe = 1.64 cm² → 2 Ø 8 = 1.78 cm²
Fe adic. = 1.78 - 1.64 = 0.14 cm²
1 Ø 10 en el nervio

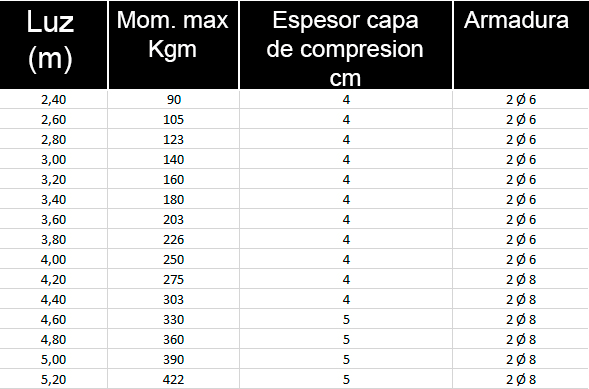

Planilla tipo para la presentación y aprobación de planos: (ejemplo para L=4.00 m)
7
Desapuntalamiento

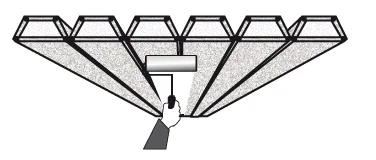

Verificar el correcto fragüe del hormigón y retirar los puntales transcurridos al menos de 15 a 21 días.
8
Pintura
Por su excelente terminación no es necesaria la aplicación de enduído o cielorraso. Es apta para todo tipo de pinturas.
